保护零线可以和防雷接地连接在一起吗?防雷接地及等电位安装质量问题实例
保护零线可以和防雷接地连接在一起吗?
直击雷接地引下线采用建筑结构钢筋时切不可与其他接地系统共用引下线,这样会发生地电位反击,由各系统的接地线引入雷电损坏设备。但是可以共用地面接地装置,只要引下线接地点错开一定距离就可以。防雷接地不属于保护接地,保护接地是指将电气装置正常情况下不带电的金属部分与接地装置连接起来,以防止该部分在故障情况下突然带电而造成对人体的伤害。防雷接地分为两个概念,一是防雷,防止因雷击而造成损害;二是静电接地,防止静电产生危害。所以说防雷接地就是防雷接地,但现在提倡等电位连接,所以在防雷接地最终会和其它接地连接在一起(如工作接地、保护接地等等)

防雷接地及等电位安装质量问题实例

看一看知名房企在项目工程质量巡检中,收集的防雷接地及等电位安装质量问题实例,并结合国家规范和图集及提升品质的要求进行解读。这些典型问题的原因分析和处理措施值得参考学习!
1、等电位接地排材料和规格不合格


存在问题

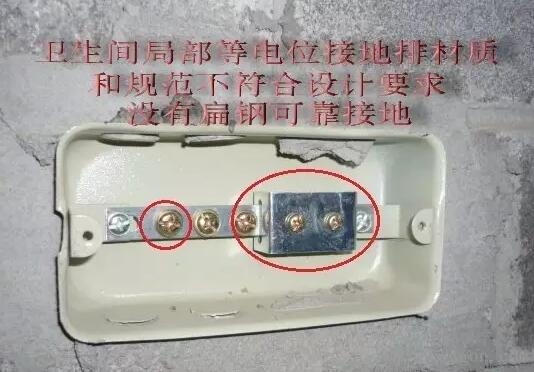

①卫生间局部等电位端子箱的接地排采用规格为10×1.3mm的镀锌铁片。
②没有接地扁钢。
原因分析
①施工单位没有认真审核施工图,对施工图集不熟悉。
②工程部和监理对施工材料进场没有检验,导致存在较多接地材质和规格不合格现象。
③施工单位偷工减料。
④造价部对于市场变动敏感的材料采用包干价格计价不合理。
处理措施或方法
①工程部、监理必须认真检查进场材料和现场已安装的材料。
②对于等电位端子箱不合格的接地排必须全部更换,并加以处罚,同时对监理检查监督不力,造成返工后果的必须进行处罚。
③工程部对市场变动敏感的材料要主动与造价部协调,调整计价口径,避免等待成本增加,以次充好,影响质量。
④施工大样图和国标图集03D501明确要求接地排必须采用4mm厚的紫铜排,施工必须按要求全部更换。
2、等电位接地连接不符合规范要求


存在问题

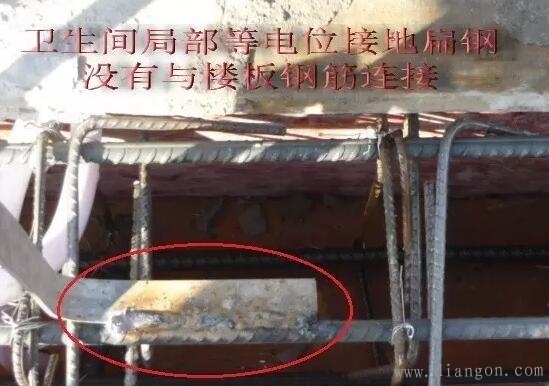

①卫生间局部等电位没有按照设计大样图和规范要求与楼板钢筋网连接。
②焊接质量较差。
原因分析
①工程部、监理和施工单位没有认真审图,没有熟悉图集和验收标准。
②工程部和监理没有做好现场过程工序质量的检查和验收,对存在的问题没有及时督促落实整改。
③施工单位施工技术交底不到位,盲目施工。
处理措施或方法
①工程部和监理必须认真审图和熟悉国标03D502图集和验收标准,加强现场工序施工时的检查和对工序质量的验收,发现问题及时督促整改。
②施工单位应认真熟悉图纸,严格按规范、国标或当地标准图集施工,不得盲目施工。
③卫生间局部等电位接地扁钢应与楼板钢筋网焊接连通,焊逢饱满,焊缝长度至少应符合验收标准。

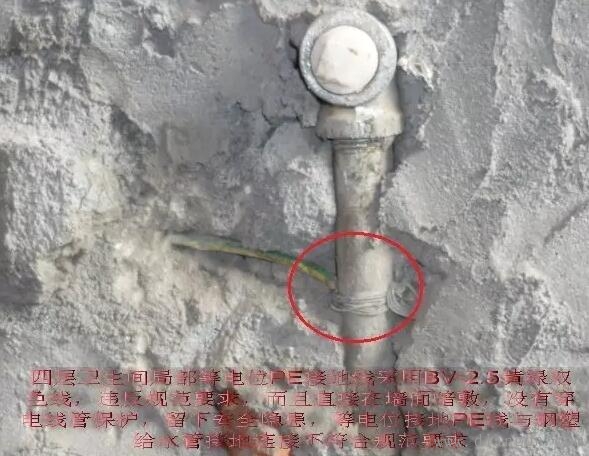

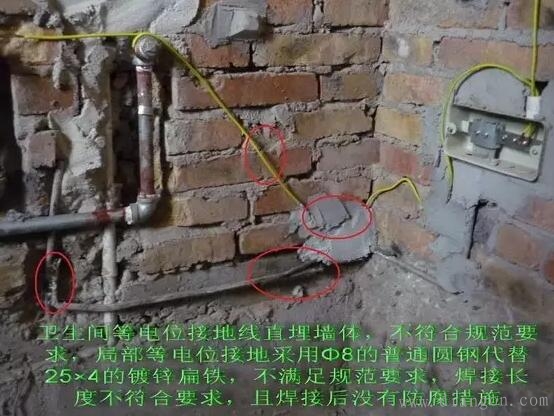

3、卫生间局部等电位接地线连接和敷设不符合规范要求


存在问题
①卫生间等电位的接地线与金属给水管道连接没有采用专用的接地卡子,而是直接绑扎在金属管道上,并且多股接地线连接前没有搪锡。
②接地线没有敷设保护管,直接敷设在墙里。
原因分析
①工程部和监理对隐蔽工程检查验收不到位,发现问题没有督促整改和二次验收。
②施工单位质量意识差,没有自检,偷工减料,野蛮施工。
处理措施或方法
①工程部和监理对隐蔽工程必须做好检查验收,未经验收合格严禁进入下一道工序施工。
②必须全部返工,隐蔽工程报验之前施工单位必须自检合格,
③严格按照设计和规范要求做好接地卡接,套设阻燃电线管,多股PE线要求搪锡。
④发现此问题必须对监理单位和施工单位做出经济的处罚。

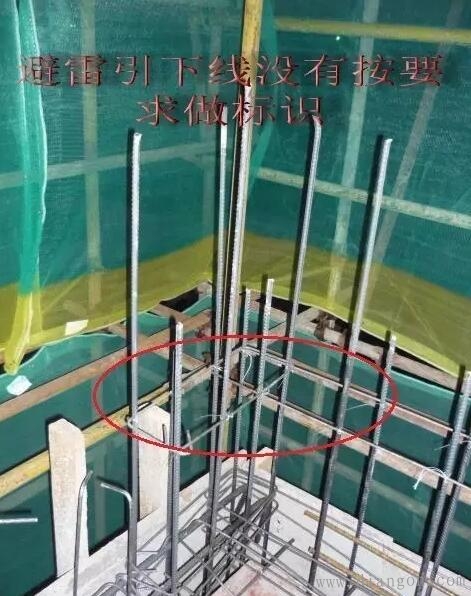

4、避雷接地引下线没有做标识


存在问题
避雷接地引下线施工过程没有做明显标识
原因分析
①工程部和监理对每楼层的防雷接地引下线施工过程没有认真检查和验收,发现问题没有及时纠正和落实整改。
②施工单位质量意识差,图方便,省油漆的钱。
处理措施或方法
①工程部和监理应核对施工图,明确引下线的位置和数量,在每一楼层施工过程中必须对引下线用油漆做明显标记,隐蔽前应做验收,并核对隐检资料。
②每处引下线主筋直径大于等于16时应接2根,小于16应接4根主筋,连接可靠。

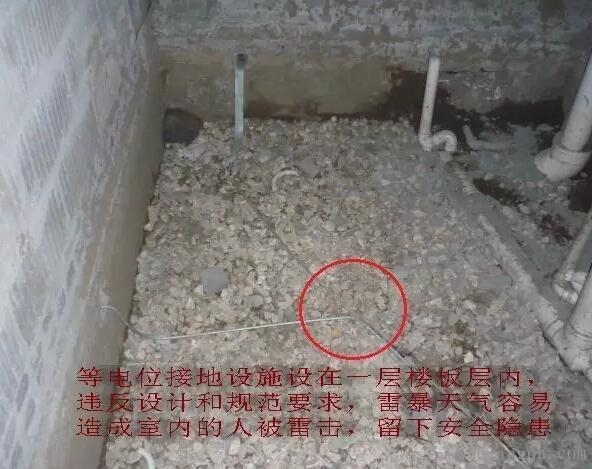

5、局部等电位的接地干线串联敷设存在安全隐患


存在问题
局部等电位的接地干线串联敷设存在安全隐患,违反了规范和设计要求。
原因分析
①工程部、监理和施工单位没有认真审图,没有熟悉验收规范。
②工程部和监理现场的隐蔽工程检查和验收不到位,发现问题没有及时督促落实整改。
③施工单位安全意识差,图方便,盲目施工。
处理措施或方法
①工程部、监理和施工单位应认真审图,特别是审核施工图大样图,熟悉施工验收规范。
②工程部和监理应认真按照设计和验收规范要求对隐蔽工程做好检查验收,发现问题及时督促落实整改。
③水电安装班组与土建施工班组应密切配合,施工随时跟踪到位。
④将等电位接地干线全部拆除,无法与粱主筋连接的情况时,就近打接地极,类似如此返工不得另行计费。

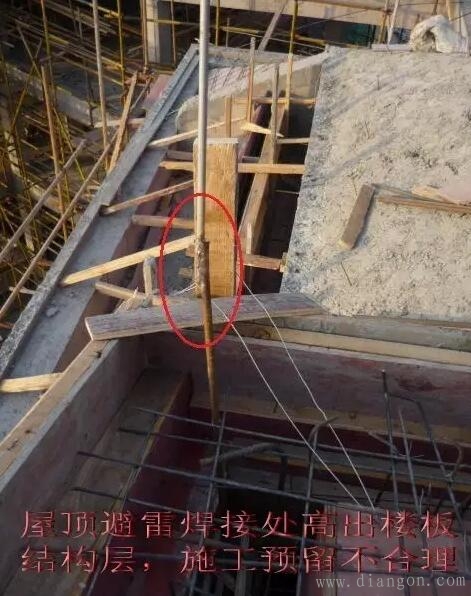

6、避雷焊接点在屋顶楼板结构层外露


存在问题
避雷带与接闪器连接的焊接点在屋顶楼板结构层外露,且外露处没有做防腐处理。
原因分析
①工程部、监理和施工单位没有熟悉验收规范和防雷接地标准图集。
②工程部和监理没有认真做好隐蔽工程验收,对施工过程的质量监督落实整改不力。
③施工单位质量意识差,施工技术交底不到位。
处理措施或方法
①工程部和监理加强施工过程的质量检查,严格按照设计和验收规范及标准图集要求做好隐蔽工程验收。
②将结构层外的焊接处做好防腐处理,同时在今后的施工中不得采用非镀锌钢材作为接地引下线,接地焊接尽量设置结构层,条件受限制的情况下必须做好防腐措施。

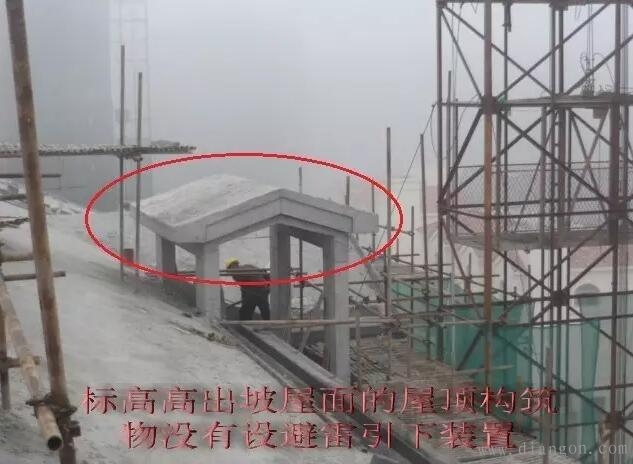

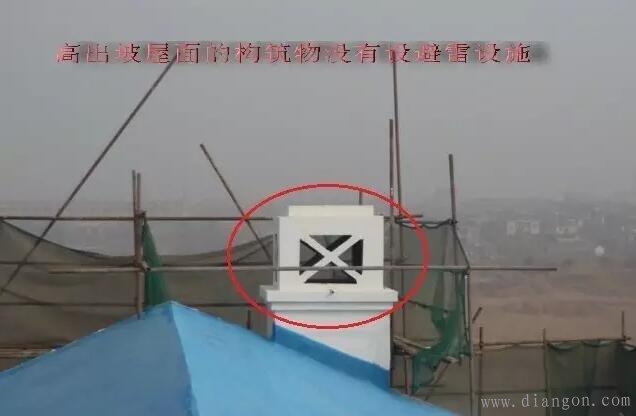

7、屋顶构筑物没有设避雷设施和引下线


存在问题
标高高出坡屋面的构筑物(如图示亭子和烟道)没有设避雷引下线和避雷设施。
原因分析
①电气设计人员没有认真审核土建施工图,没有复核屋顶各构筑物的顶部标高,防雷设施漏设。
②工程部、监理和施工单位没有认真审核施工图,发现问题没有及时联系设计修改。
③工程部和监理对施工过程没有检查和隐蔽工程未验收,发现问题没有及时督促落实整改。
④施工单位质量意识差,盲目按图施工,
处理措施或方法
①电气设计工种应认真复核土建设计标高,对于高于坡屋面的构筑物(如排烟道、造型亭子等)应严格按照防雷设计规范设置避雷装置。
②工程部、监理和施工单位应认真审核施工图,发现问题及时联系设计修改
③工程部和监理应严格按照图纸和规范要求做好隐蔽验收,发现问题及时督促落实整改
④不破坏结构,补设避雷装置,同时注意美观。
8、明敷避雷带随意在外立面攀爬
存在问题
①不同标高的楼层之间,屋顶避雷带悬空明敷。
②破坏建筑整体美观
原因分析
①电气设计工种没有认真复核土建设计标高,对于不同标高的坡屋面引下线位置变更没有在平面图中明确。
②工程部、监理和施工单位没有认真审图,发现问题没有及时提交设计修改。
③工程部和监理对施工过程的检查隐蔽验收不到位。
④施工单位没有按设计和验收规范要求施工。
处理措施或方法
①电气设计工种应认真复核土建设计标高,对于不同标高的坡屋面引下线位置变更应在平面图中明确。
②工程部、监理和施工单位应认真审图,发现问题及时提交设计修改。
③工程部和监理必须对施工过程进行检查,严格按设计和验收规范要求做好隐蔽工程验收。
④水电安装班组要了解土建施工计划,材料准备充分,密切配合土建施工。

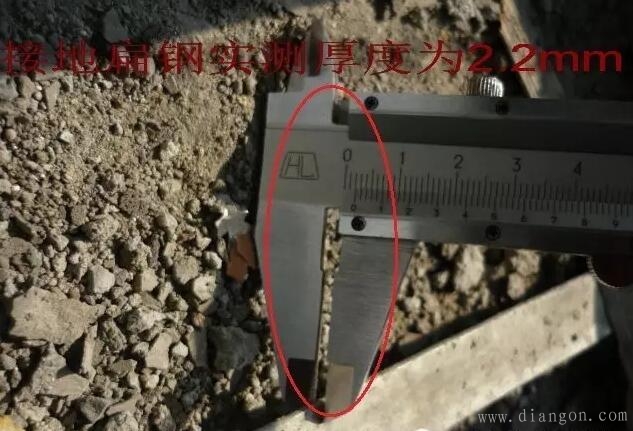

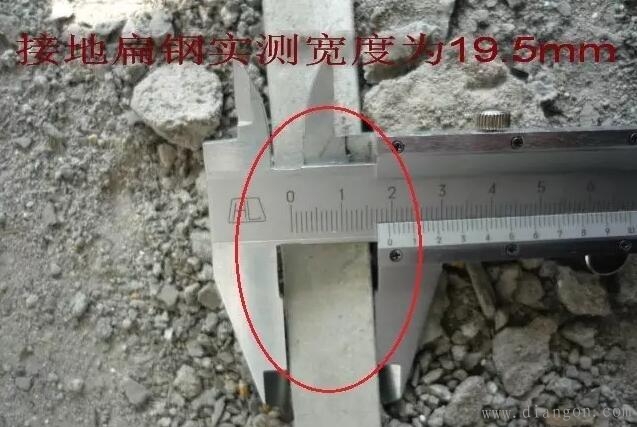

9、避雷接地扁钢规格不符合设计和规范要求


存在问题
避雷接地镀锌扁钢实测为19.5×2.2mm,不符合规范和设计要求。
原因分
①工程部、监理和施工单位没有认真审图。
②对施工材料没有做进场检验,施工过程中隐蔽验收没有对接地扁钢没有实测实量,发现问题没有及时督促落实整改。
③施工单位偷工减料。
处理措施或方法
①工程部、监理和施工单位应认真审图,熟悉各施工部位的材料材质和规格要求。
②工程部和监理应严格按照设计要求的材料材质和规格做材料进场检验,如有品牌要求的还应严格按照品牌要求检验每一批次的材料品牌,在施工过程中,特别是隐蔽工程中材料的使用进行实测,发现问题及时督促落实整改。
③规范要求接地主干线至少要求应采用40×4mm的热镀锌扁钢,不合格的材料要求全部更换,同时对施工单位和监理单位进行经济的处罚。

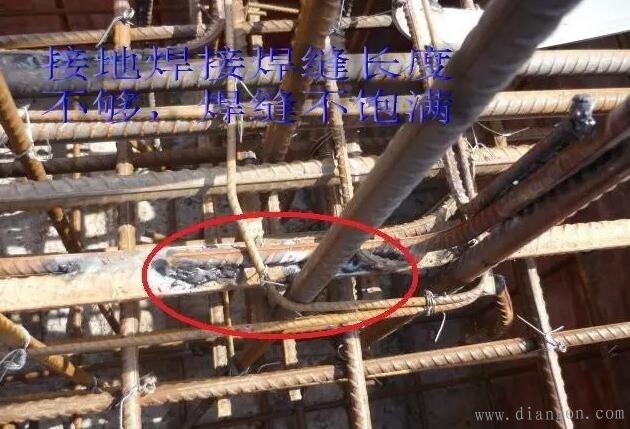

10、接地扁钢焊接长度不符合规范要求


存在问题
接地扁钢焊接长度不符合规范要求,没有做跨接。
原因分析
①工程部、监理和施工单位没有认真熟悉图纸和规范。
②施工技术交底不到位。
③工程部和监理对施工过程检查验收不到位。
④施工单位自检不到位。
⑤施工单位随意施工。
处理措施或方法
①工程部、监理和施工单位应认真熟悉图纸和规范的相关要求。
②施工单位认真做好施工技术三级交底。
③工程部和监理对工程现场每一个部位和每一道工序都必须检查验收,特别是一些关键部位更应进行仔细的检查和验收,发现问题及时督促落实整改。
④施工单位加强自检,现场每一个部位和每一道工序都必须自检合格后报请监理和工程部验收。
⑤采用镀锌圆钢做跨接,或将镀锌扁钢做煨完,焊接长度为双面焊时6倍圆钢直径,单面焊时12倍圆钢直径。

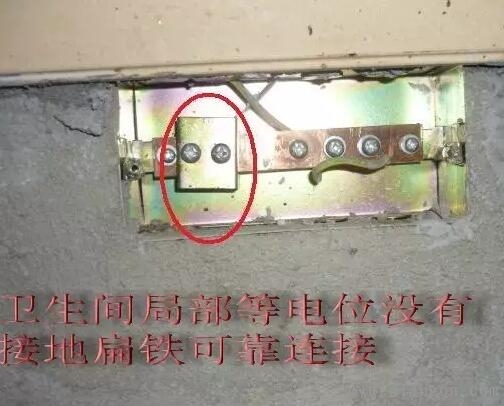

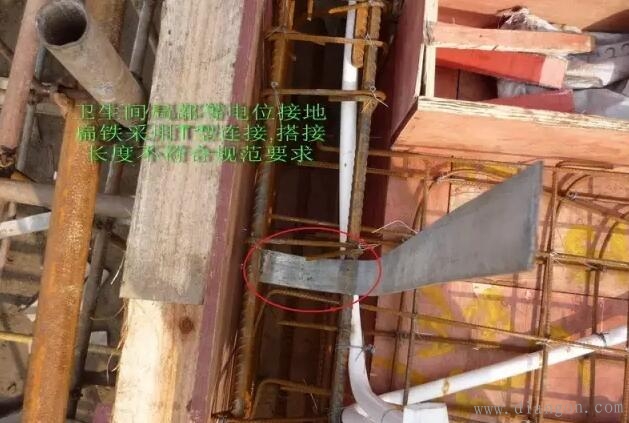

11、卫生间局部等电位没有设接地扁钢


存在问题
卫生间局部等电位端子箱里没有设接地扁钢。
原因分析
①工程部和监理现场没有认真检查,隐蔽工程验收不到位。
②施工单位土建班组在砌墙时水电班组没有跟踪衔接到位,特别是在墙面粉刷之前还没有将扁钢引出,并敷设到位。
③施工单位偷工减料。
处理措施或方法
①施工单位在接地焊接施工过程中严格按设计要求焊接接地扁钢。
②工程部和监理必须按时做好隐蔽工程验收,对于漏设的接地引下扁钢要及时补焊。
③在土建墙体砌筑时水电安装班组应与土建密切配合,水电班组派人跟踪到位,及时把接地扁钢甩出,并引至局部等电位端子箱,避免后续寻找接地扁钢破坏墙体结构,同时浪费施工成本。
12、避雷接地焊接质量缺陷


存在问题
①引下线、均压环、避雷带搭接处有夹渣、焊瘤、虚焊、咬肉、焊缝不饱满等缺陷。
②焊渣不敲掉、避雷带上的焊接处不刷防锈漆。
③用螺纹钢代替圆钢作搭接钢筋。
原因分析
①施工单位质量意识差,偷工减料。
②工程部和监理对施工单位的进场材料没有检查,施工单位的材料准备不到位,不具备施工条件的情况下,没有阻止施工。
处理措施或方法
①加强对焊工的技能培训,要求做到搭接焊处焊缝饱满、平整均匀,特别是对立焊、仰焊等难度较高的焊接进行培训。
②工程部和监理应加强检查和督促整改力度,特别要对施工单位的材料准备等施工条件进行检查,对不合格的焊缝及时督促补焊,并清除焊渣,刷二道防锈漆。

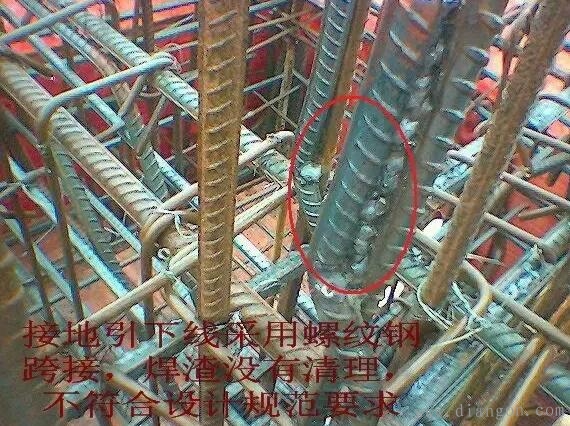

③严格按照GB50169-2002《电气装置安装工程接地装置施工及验收规范》规定,避雷引下线搭接长度为圆钢直径的12倍,不得采用螺纹钢代替圆钢连接,一经发现,必须全部返工,对监理单位和施工单位应进行经济的处罚。
13、强电井道的接地扁钢焊接


存在问题

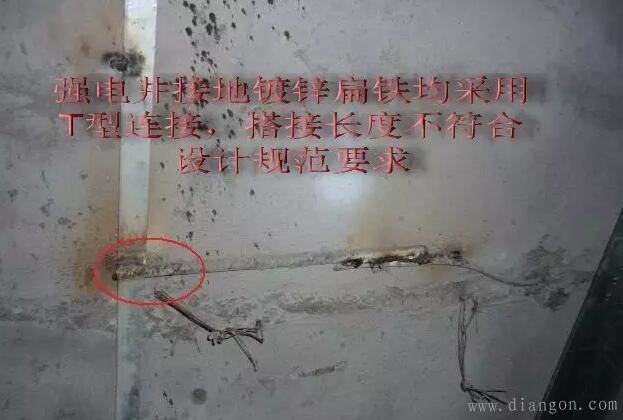

接地扁铁采用“T”型焊接,搭接长度不够,焊口夹渣、咬肉、未焊透,防腐未做。
原因分析
①工程部和监理现场检查不到位,没有及时督促落实整改。
②施工单位质量意识差,技术交底不到位,没有自检。
处理措施或方法
①工程部和监理现场应严格按设计和规范要求检查和验收,发现问题及时督促落实整改。
②施工单位认真组织三级施工技术交底,加强自身的检查强度和力度。
③扁钢与扁钢搭接为扁钢宽度的2倍,不少于三面施焊,圆钢与圆钢搭接为圆钢直径的6倍,双面施焊,圆钢与扁钢搭接为圆钢直径的6倍,双面施焊,扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下两侧施焊,除设在混凝土中下焊接接头外,焊接处均涂刷防锈漆两遍。

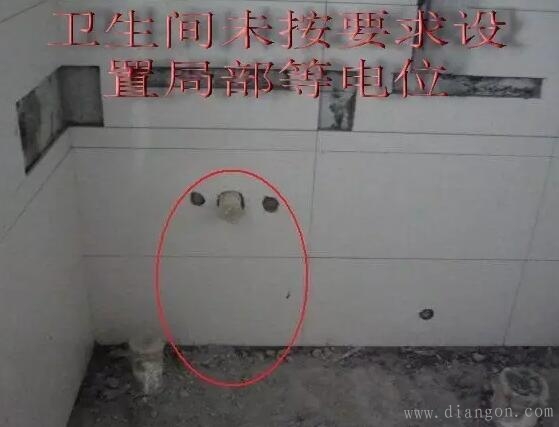

14、卫生间没有设局部等电位




存在问题
卫生间没有设局部等电位。
原因分析
①工程部、监理和施工单位没有认真审核图纸。
②工程部和监理隐蔽工程验收不到位。
③施工单位没有自检,水电安装班组与土建施工班组协调配合不到位。
处理措施或方法
①工程部、监理和施工单位应认真审核图纸,熟悉施工验收规范的相关技术要求。
②工程部和监理必须严格按照设计和规范要求对隐蔽工程进行验收,只有验收合格后方可进入下一道工序施工。
③水电安装班组应与土建施工班组密切配合,加强自身的质量检查,严格按照施工图和规范要求施工,不得违规施工。
④工程必须返工,按照设计要求安装卫生间局等电位装置(其端子板与等电位联结干线连接。地面内钢筋网宜与等电位联结线连通,当墙为混凝土墙时,墙内钢筋也宜与等电位联结线连通。卫生间内金属地漏、下水管等设备通过等电位联结线与局等电位端子板连接。连接时抱箍与管道接触表面须刮拭干净,安装完毕后刷防护漆。抱箍内径等于管道外径,抢箍大小依管径大小而定。等电位联结线采用BV-4mm2铜导线穿塑料管墙内暗敷设)。

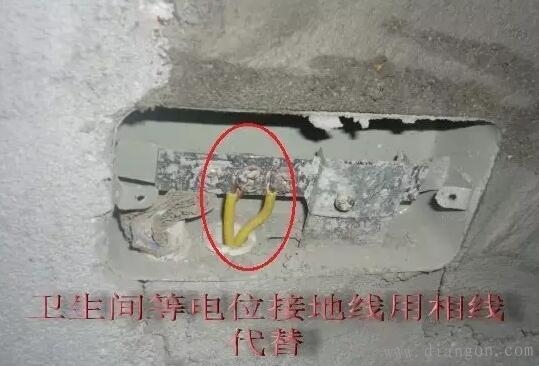

15、接地线用相线代替


存在问题

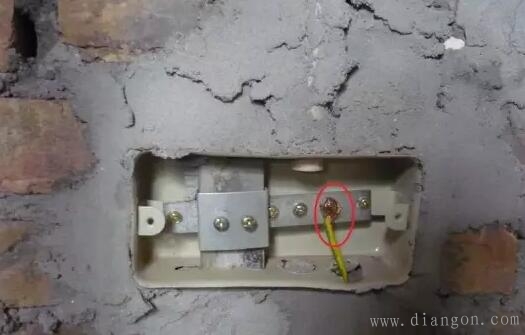

①卫生间局等电位箱联结线使用相线替代。
②端子板使用铁板替代铜板,且已生锈。
原因分析
①工程部、监理和施工单位没有认真审核施工图,对施工验收规范不熟悉。
②工程部和监理没有认真做好现场工程质量的检查,督促整改不力。
③施工单位偷工减料。
处理措施或方法
①工程部、监理和施工单位应认真审核施工图。
②工程部和监理对现场工程质量应认真检查,发现问题及时督促整改。
③施工单位严格按照图纸设计要求和规范要求施工,等电位联结线应使用黄绿相间的铜导线,等电位联结端子板应采用铜质材料,其厚度不应小于4mm2。

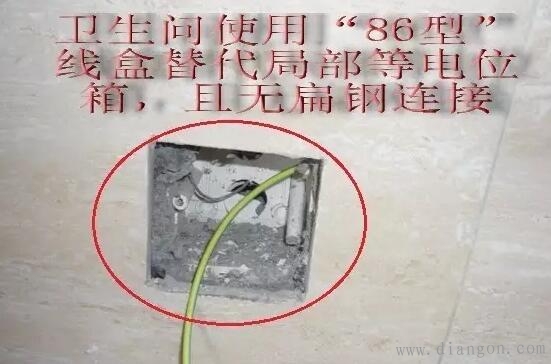

16、等电位端子箱用86型接线线盒替代


存在问题
①局部等电位箱联结线与端子板搭接面未搪锡。
②端子板未采用铜质材料制作,而是采用铁板制作。
③使用‘86型’线盒替代等电位专用盒。
原因分析
①工程部、监理和施工单位没有认真熟悉卫生间等电位施工大样图。
②施工单位施工技术交底不到位,偷工减料。
③工程部和监理对材料没有认真检验。
处理措施或方法
①工程部、监理和施工单位没有认真熟悉施工图纸,特别是设计大样图。
②施工单位应认真的组织三级施工技术交底,特别应重视班组长与现场施工人员的交底。
③施工单位应严格按照设计和规范要求采购和使用材料,一旦发现偷工减料的现象,对施工和监理单位均应从重处罚。
④此工程应返工处理,多股线应搪锡后再压接,采购成品端子箱,端子板应采用紫铜板,其厚度不应小于4mm2。

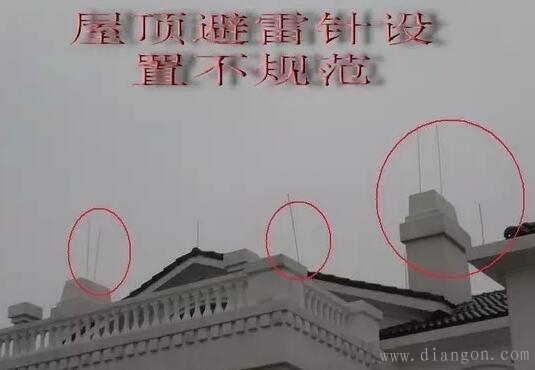

17、屋顶避雷针设置不规范


存在问题
①屋顶避雷针设置不规范,用圆钢代替专用避雷针。
②别墅豪宅的整体效果被破坏。
原因分析
①工程部房产品质意识差,工程部、监理和施工单位没有认真审图,对避雷针的安装高度没有认真复核。
②施工单位质量意识差,施工技术交底不到位。
③工程部和监理在施工过程中没有认真检查,发现问题没有及时制止和督促整改。
处理措施或方法
①工程部、监理和施工单位应认真熟悉施工图纸和防雷接地安装图集,认真复核避雷针的材质和设计安装高度要求。
②工程部和监理在施工过程中应认真检查和验收,发现问题应及时督促整改。
③施工单位应认真的组织三级施工技术交底,特别应重视班组长与现场施工人员的交底。
④施工单位应严格按照设计、规范和图集要求安装避雷针,不得采用镀锌圆钢代替避雷针,应采购专门的避雷针接闪器,避雷针的安装高度为屋面玩场面30cm,认真做好自检。
